採取計画は分析室ではなく工事範囲から逆算する

試料採取の出発点は、建物にある建材の一覧ではなく、今回の解体・改修で撤去、切断、穿孔、研磨、はつりを行う範囲です。施工図へ作業位置と深さを落とし、表面仕上げ、下地調整材、接着剤、ボード、保温材、耐火被覆など、工具が触れる可能性のある全層を洗い出します。限定的な改修でも、触れない範囲を調べる必要性と、触れる層を漏らさない必要性は分けて考えます。

次に、書面調査と現地目視で石綿使用の有無を判定できない建材を抽出します。採取は目視調査の代わりではなく、製品名、施工年代、増築・改修履歴、色柄、厚さ、固定方法、劣化状態を比較して同一範囲を区分した後に行う分析調査の入口です。区分を作らずに採った一点の結果を、建物全体へ広げることはできません。

発注者、調査者、施工者、分析機関は、採取前に『どの結果を、工事範囲のどこへ適用するか』を共有します。採取候補、代替位置、採取できない場合の扱い、追加試料の承認、補修仕様、速報・正式報告の納期まで決めておくと、現地で建材が想定と違ったときも、無断で試料数を減らしたり工事を先行したりせずに対応できます。

工事判断まで切れない採取計画
  1. 工事範囲作業位置・工具・触れる深さを確定
  2. 建材と層仕上げ・下地・接着剤・設備材を列挙
  3. 同一範囲年代・製品・施工区画・改修履歴で区分
  4. 採取と分析原則3箇所、採用JISに合う試料管理
  5. 結果を戻す図面上の適用範囲と施工条件を確定

検体・試料・採取箇所を同じ意味で使わない

現場では『検体を3つ』という表現が使われますが、採取位置が3箇所なのか、分析機関へ渡す袋が3つなのか、分析料金の単位が3件なのかが曖昧です。計画書と見積書では、同一建材と判断した範囲、採取箇所、各箇所から採った試料、分析用に調製する試料、報告書の判定単位を分けて記載します。

同一建材の範囲ごとに原則3箇所以上から採取しても、JIS A 1481-1を用いる方法では採取箇所ごとの試料を個別に扱い、JIS A 1481-2による定性と必要に応じたJIS A 1481-3による定量の流れでは、同じ範囲の3箇所以上から得た試料を等量ずつ混合して一つの分析用試料とするのが基本です。そのため、採取箇所数と報告書の分析件数が一致しない場合があります。

見積比較では『1検体いくら』だけでなく、何箇所から採り、どのJISで、混合前の各試料をどのように記録・保管し、再確認が必要なときに個別へ戻れるかを確認します。単価が安くても、異なる建材を一袋へ入れたり、混合前の対応関係が残らなかったりすれば、結果の適用範囲を説明できません。

検体・試料・採取箇所を同じ意味で使わない:比較・確認表

検体・試料・採取箇所を同じ意味で使わない:比較・確認表
用語この記事での意味記録する内容
同一建材範囲同じ材料と合理的に判断した範囲棟・階・部屋・施工区画・改修境界
採取箇所建材へ実際にアクセスした位置図面座標・部位・写真・日時
採取試料各箇所から取り出した材料採取箇所番号・層・量・容器
分析用試料分析方法に従い個別または混合して調製したもの混合元・配合・受付番号
判定単位結果を適用する建材範囲含有・非含有・みなし・未調査の範囲

同一建材の範囲は見た目だけで決めない

原則3箇所という考え方を使う前に、3箇所が同じ建材を代表しているかを判断します。同じ白い天井板でも、増築境界、階ごとの改修、テナント入替え、漏水補修、寸法や小口の違い、印字や留付け方法の違いがあれば別区分になり得ます。反対に、同一工事の図面、同じ製品情報、連続した施工状況がそろえば、一つの範囲として説明しやすくなります。

外観が連続していても、目に見えない接着剤や下地調整材だけが途中で変わることがあります。点検口、小口、既存の欠損部など、層構成を低侵襲で確認できる場所を先に観察し、表面材と下地を一括して『壁』や『床』と呼ばないことが重要です。建材ごとに施工時期と施工単位を推定し、異なる可能性を消せない範囲は分けます。

区分の根拠は文章だけでなく、平面図、立面図、部屋仕上表、建材一覧へ残します。分析結果の欄には採取点だけでなく、その結果を適用する範囲を着色し、区分境界の根拠も記載します。後日、工事範囲が隣室や下地へ広がったときは、既存結果の適用可否を区分図から再評価できます。

同一建材の範囲は見た目だけで決めない:比較・確認表

同一建材の範囲は見た目だけで決めない:比較・確認表
確認軸同一区分を支持する情報別区分を疑う情報
施工時期同一工事・同一仕様・連続施工増築線・改修年の違い・テナント履歴
製品・外観型番・印字・寸法・厚さ・小口が一致色柄・厚さ・留付け・端部形状が異なる
施工場所同じ棟・階・工区で連続別棟・別階・防火区画・設備区画
層構成仕上げから基材まで同じ貼増し・接着剤・下地・補修材が異なる
劣化・補修均一で補修履歴なし漏水・パッチ・塗重ね・部分交換

原則3箇所以上は同一建材範囲ごとに考える

厚生労働省の調査者講習テキストと分析マニュアルでは、同一材料と考えられる範囲ごとに、原則として3箇所以上から試料を採取する考え方が示されています。建物全体で3箇所ではなく、調査者が設定した同一建材の範囲ごとです。異なる天井材、床材、接着剤、下地調整材を合計して3箇所にしても、各建材の代表性は確保できません。

3箇所は、同じ位置の近接した三片ではなく、範囲内のばらつきを確認できる配置にします。広い天井なら離れた位置、外壁なら異なる立面や施工区画、配管保温材なら直管部と継手・補修部の違いを踏まえます。ただし、直管とエルボのように材料・施工方法が異なる可能性がある部位は、そもそも同一区分へ混ぜず、別の建材範囲として評価します。

小さな部材で3箇所を物理的に確保できない、採取により防火・防水・設備性能を大きく損なう、危険な高所で安全にアクセスできないなどの場合でも、現場判断だけで1箇所へ減らして非含有としません。採取できない理由、代替位置、書面根拠、みなし含有、工事直前の追加調査などを資格者が選び、報告書へ残します。

3箇所を採れば自動的に十分という意味でもありません。色違い、改修境界、広大な施工区画、吹付け厚や下地の変化が見つかれば、区分を分けるか採取箇所を追加します。必要数は建材範囲の数、均一性、採用する分析方法、工事で必要な判定単位から積み上げます。

採取箇所数を決める分岐
  1. 同一性を確認製品・年代・層・施工区画が同じか
  2. 範囲を区分異なる可能性があれば別建材として分ける
  3. 原則3箇所以上区分内のばらつきを捉える位置を選ぶ
  4. 不足・危険代替、追加調査、みなし、未調査条件を記録
  5. 増減を再評価現地で相違が出れば区分と箇所数を更新

JIS A 1481-1と-2・-3では個別と混合の扱いが違う

JIS A 1481-1を用いる分析方法では、採取箇所ごとの試料を一つの試料として個別に取り扱います。同一建材範囲から原則3箇所以上を採った場合も、最初から一袋へ混ぜず、どの場所の試料か分かる状態で分析へ渡します。個々の結果を同一建材範囲の総合判定へどう反映するかは、分析者と調査者の役割を分けて記録します。

JIS A 1481-2を用いる定性分析と、必要に応じてJIS A 1481-3で定量する流れでは、同一建材と考えられる範囲の3箇所以上から採った試料を等量ずつ混合し、一つの分析用試料とするのが基本です。等量を確保できるよう、採取段階で各箇所の量と層をそろえ、混合元の番号を分析依頼書へ記載します。

混合してよいのは、調査者が同一と判断した建材範囲の試料です。異なる製品、別の改修区画、床材と接着剤、仕上塗材と下地調整材などを、料金を減らすためにまとめてはいけません。混合試料で含有が分かっても、どの異なる建材が含有か特定できず、除去範囲を広げるか再採取することになります。

JIS A 1481-1と-2・-3では個別と混合の扱いが違う:比較・確認表

JIS A 1481-1と-2・-3では個別と混合の扱いが違う:比較・確認表
分析の流れ採取箇所の扱い分析用試料発注時の確認
JIS A 1481-1による定性各採取箇所を識別して個別に扱う1箇所からの試料を1試料として扱う原則3箇所の個別番号と総合判定方法
JIS A 1481-2による定性同一範囲から原則3箇所以上各箇所から等量を取り混合混合元、等量性、残試料の管理
JIS A 1481-3による定量通常は-2の流れで調製した試料に続ける定性試料との対応を維持定量の目的、下限、試料調製
異なる建材・区画同じ外観でも別々に管理混合しない別判定単位として見積・報告

複層建材は工事で触れる全層を採り、勝手に混ぜない

外壁仕上塗材、床材、壁紙、ボード、配管保温材などは複数の材料が重なっています。外壁では仕上塗材と下地調整材、床ではタイル・シートと接着剤、壁ではクロス、パテ、ボード、接着剤を区別し、今回の工具がどの深さまで届くかを採取断面と照合します。表面だけ非含有でも、研磨する下層が未調査なら工事全体を非含有にはできません。

採取するときは、対象建材の厚みを通して必要な層が分かる形で採ります。塗膜だけをこそげ取って下地調整材が欠ける、床タイルだけを外して接着剤を残す、ボード表面だけを削ってパテを採らないといった状態を避けます。採取写真には採取前、採取中の断面、採取後、補修後を残し、袋の試料と層構成を対応させます。

分析機関が層別に観察・報告するか、試料全体として扱うかは、採用する方法と試料性状により異なります。現場で異なる層を勝手に粉砕・混合せず、工事で必要な判定単位を伝え、分析者の指示に従います。一部の層で石綿が確認された場合は、その層を含む作業範囲へ適切な措置を反映します。

複数の層が分離しにくい場合も、報告書には『床材+接着剤』『仕上塗材+下地調整材』のように試料の実態を記載します。分析結果がどの層に由来するか断定できないなら、発注者が都合よく一層だけへ限定せず、再採取や含有前提の施工範囲を調査者・分析者と決めます。

複層建材は工事で触れる全層を採り、勝手に混ぜない:比較・確認表

複層建材は工事で触れる全層を採り、勝手に混ぜない:比較・確認表
部位採取で含める候補典型的な欠落工事との照合
外壁仕上塗材・下地調整材表面塗膜だけを採る剥離・研磨が下地へ届くか
タイル/シート・接着剤床材だけで接着剤を残す接着剤を削る・はつるか
壁・天井クロス・パテ・ボード・接着剤見える仕上げだけを採る切断・開口する断面を確認
配管表面材・保温材・継手や補修材直管だけでエルボを代表施工時期・熱履歴・区画を分ける
屋根表面材・防水層・下地防水層を見落とす撤去深さと防水復旧を確認

採取量は目安だけで決めず、分析機関と先に合わせる

試料は少なすぎると、肉眼では均一に見えても局所的な繊維を見落としたり、複層材の一部が分析対象から欠けたりします。厚生労働省の分析マニュアルには、吹付け材ではおおむね10立方センチメートル、成形板等ではおおむね100平方センチメートルといった採取量の目安が示されていますが、建材の種類、厚さ、採用JIS、定性・定量、再分析用の残量により必要量は変わります。

現場で目安を機械的に切り取る前に、分析機関へ建材の種類、層構成、予定する分析方法を伝え、各箇所で必要な大きさと量を確認します。3箇所の等量混合を予定するなら、各箇所から同程度の量を確保できるかを確認し、採取袋へ入れた時点で量が偏らないよう記録します。

必要量を確保するために粉じんの多い電動工具を安易に使うことはできません。安全に採取できない、建材が崩れて全層を保てない、設備停止ができない場合は、別位置、別工具、隔離・集じん方法、みなし含有、追加工程を検討します。量不足のまま非含有結果を急がせるより、採取条件を見直す方が工事の手戻りを減らせます。

採取量は目安だけで決めず、分析機関と先に合わせる:比較・確認表

採取量は目安だけで決めず、分析機関と先に合わせる:比較・確認表
建材・条件厚労省マニュアル等の目安・考え方事前確認
吹付け材採取量の目安例は約10cm³厚さ・劣化・飛散性・採取工具
成形板等採取面積の目安例は約100cm²厚さ・全層・切断せず採れる位置
複層材工事で触れる必要層を欠かさない層別報告と分析機関の受入条件
3箇所等量混合各箇所から等量を確保混合前の個別番号・残試料
再分析の可能性残試料を確保できる量保管期間・追加料金・廃棄方法

採取時の飛散・ばく露防止は建材と方法に合わせる

分析前は石綿含有の有無が確定していないため、採取で粉じんを発生させないことを優先します。第三者を近づけない範囲を設定し、空調・換気による拡散を防ぎ、周囲と床を養生し、可能な建材は採取箇所を湿潤化します。手工具で必要最小限を採り、HEPAフィルター付き真空掃除機など適切な方法で清掃し、破片やウエスも飛散させない状態で回収します。

水で変質する材料、電気設備の近く、凍結環境などでは、湿潤化が別の危険を生むことがあります。その場合は『濡らせないから無対策』ではなく、囲い、局所集じん、設備停止、代替位置、別工程を検討します。高所、狭所、天井内、稼働設備付近では、石綿対策に加えて墜落、感電、酸欠、落下物の危険も評価し、安全に採れなければ未調査範囲として作業停止条件を設定します。

呼吸用保護具は、建材の飛散性、劣化、採取工具、姿勢、作業時間、換気、公式の保護具区分とリスク評価に基づいて選びます。粉じん発生が抑えられる限定的な採取で半面形が選択される場合はありますが、半面形なら常に十分という意味ではありません。飛散性の高い吹付け材、頭上作業、電動工具の使用などでは、全面形や電動ファン付き呼吸用保護具を含む、より高い保護性能が必要になり得ます。

除去作業は試料採取とは粉じん量も作業時間も異なり、作業区分に応じた隔離、負圧、集じん・排気、呼吸用保護具、保護衣など別の厳格な基準で計画します。採取時に用いた半面形を、そのまま除去作業の根拠にしてはいけません。全面形や保護衣を使用する手順では、フード、面体、手袋、靴カバー等の接合部に隙間ができないよう、手順書に従って必要なテープ固定等を行い、着脱時の二次ばく露も管理します。

採取前の安全条件確認
  1. 材料の状態飛散性・劣化・厚さ・湿潤化の可否
  2. 方法と環境工具・姿勢・高所・換気・設備停止
  3. 周囲を守る立入管理・養生・拡散防止・清掃
  4. 保護具を選ぶ公式区分とリスクに合う面体・保護衣
  5. 安全でなければ停止代替位置・追加工程・未調査条件へ

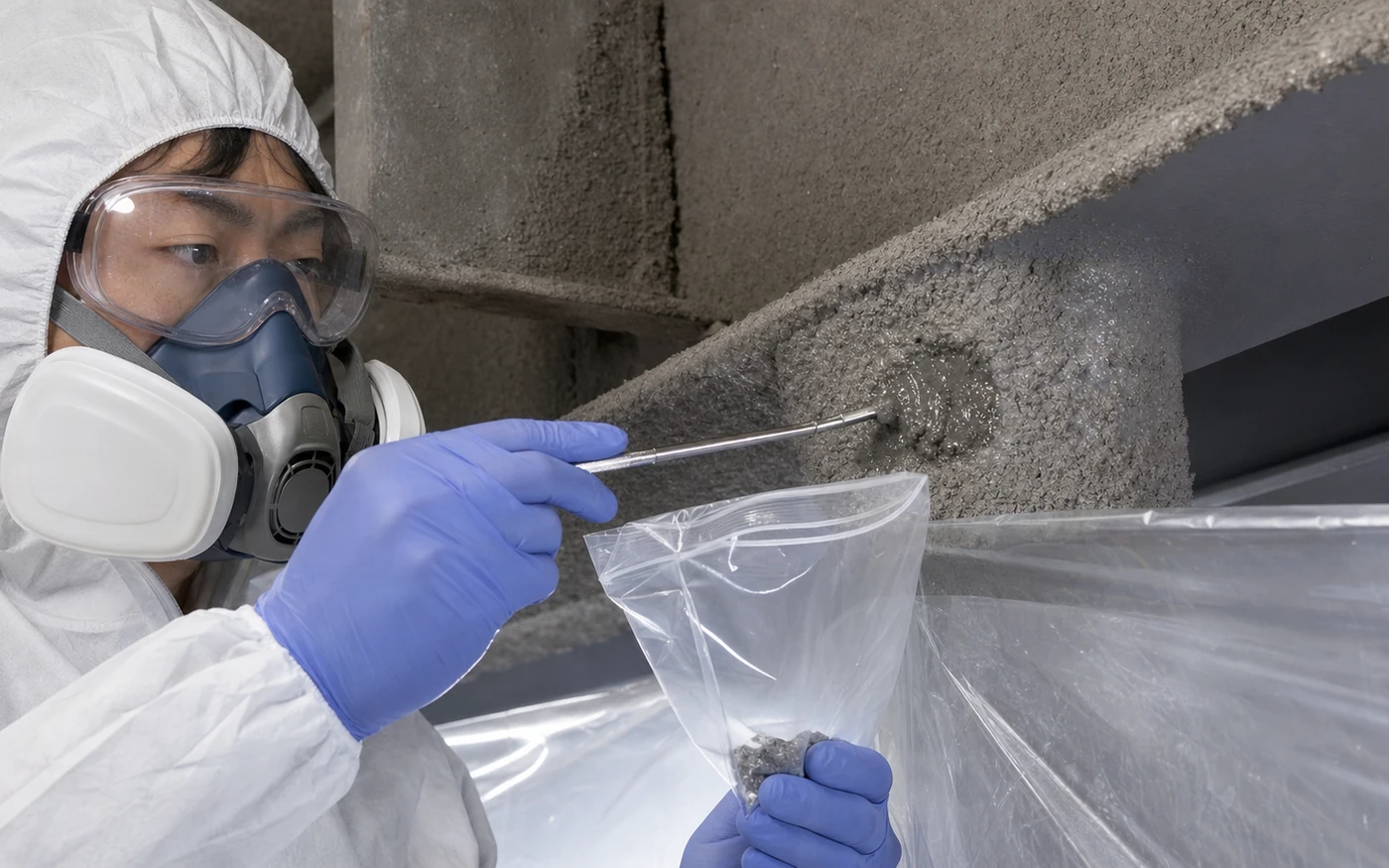

局所養生と湿潤化を行い、試料番号を管理しながら建材試料を採取する調査者
採取は試料を取るだけでなく、立入管理、湿潤化、養生、適切な保護具、清掃、補修、記録までを含む管理作業です。

採取跡は防じんだけでなく建物性能まで復旧する

採取が終わったら、採取孔や切断面を固化・封止し、残った粉じんと破片を清掃します。室内仕上げは外観、外壁・屋根は防水と耐候性、耐火被覆は耐火性能、設備保温材は断熱・結露防止性能が関係します。テープを貼っただけの仮補修で長期間放置すると、飛散防止以外の性能を損なうことがあります。

採取前に、仮補修か仕上げ復旧か、誰が復旧するか、使用材料、色差の許容、雨天中止条件、設備停止と再稼働の確認を決めます。耐火・防水・設備性能に関わる部位は、調査者だけで復旧方法を決めず、建物管理者や専門業者へ確認します。

写真は採取前、試料と層が見える採取中、清掃後、補修後の4段階を基本にし、同じ試料番号を写します。補修完了の写真だけでは、どの層を採ったか検証できません。見積書では、採取費に仮補修、仕上げ復旧、高所作業、停電・断水、専門業者の費用が含まれるかを分けて確認します。

採取跡は防じんだけでなく建物性能まで復旧する:比較・確認表

採取跡は防じんだけでなく建物性能まで復旧する:比較・確認表
採取場所守る性能採取前に決めること
室内仕上げ粉じん飛散防止・外観仮補修か仕上げ復旧か
外壁・屋根防水・耐候・落下防止雨天条件・シール材・色差
耐火被覆耐火性能認定仕様に合う復旧方法
設備保温断熱・結露・設備運転停止手順・保温復旧・再稼働確認
防火区画区画性能貫通部処理と専門者の確認

試料番号・採取位置・分析結果の証拠を一本につなぐ

採取袋、採取位置図、写真台帳、採取記録、分析依頼書、分析機関の受付番号、分析結果報告書で同じ試料番号を使います。採取者、日時、棟・階・部屋、部位、建材名、層構成、採取箇所、採取量、湿潤化や補修方法を記録し、容器は漏れや取り違えがないよう密封して管理します。

混合分析を行う場合も、混合後の一番号だけを残すのではなく、元になった3箇所以上の採取試料番号、採取位置、等量を確認した記録を残します。個別試料や残試料を保管する条件、再分析できる期間、廃棄時期は分析機関と合意します。宅配・持込みで受け渡す場合は、発送者、受領者、日時、容器状態も記録します。

分析結果を受領したら、試料番号と採取写真を照合し、含有・非含有・みなし含有・未調査を建材一覧と図面へ戻します。採取点を丸印で示すだけではなく、結果が代表する同一建材範囲を着色し、別区分との境界を明示します。工事範囲が変わったときは、その色分けを使って追加調査の必要性を判断します。

試料のトレーサビリティ
  1. 現地採取位置・層・写真・採取者を記録
  2. 個別容器採取箇所ごとに固有番号で密封
  3. 分析依頼個別/混合、混合元、必要な結論を明記
  4. 結果照合受付番号と採取番号を突合
  5. 工事図へ反映判定と適用範囲、未調査境界を着色

採れない場所と想定外建材には作業停止ルールを置く

書面調査で存在が分からなかった建材、天井裏や壁内の隠蔽部、稼働設備の裏、高所や狭所などは、現地調査時に採れないことがあります。この場合は『なし』とせず、未調査の位置、理由、いつ誰が追加調査するか、工事で露出したときの停止・立入制限・連絡先を報告書と施工計画へ記載します。

工事中に図面と違うボード、色の異なる接着剤、古い配管保温材、追加の塗り重ねが見つかったら、既存の非含有結果を自動適用しません。対象を壊す前に停止し、調査者が同一性を再評価して、追加採取、みなし含有、施工範囲変更を決めます。現場写真だけで石綿の有無を断定しないことも、停止ルールに含めます。

採取前ミーティングでは、追加試料の単価だけでなく、誰が承認できるか、分析待ち中に他の工区を進められるか、速報で着工してよい条件、正式版の検収、結果が陽性だった場合の設計・見積変更を決めます。採取計画を工期管理と切り離さないことで、安全上必要な追加調査が『時間がない』という理由で省略されるのを防げます。

  • 最新施工図と実際の工事範囲・工具・深さを共有した
  • 同一建材範囲と原則3箇所以上の配置根拠を図面化した
  • 採用JIS、個別/等量混合、混合元番号を分析機関と合意した
  • 複層建材の必要層と必要量を確認した
  • 立入管理、養生、湿潤化、清掃、保護具をリスクに合わせた
  • 補修仕様と採取前・中・後・補修後の写真を決めた
  • 追加試料・再採取・みなし含有の承認者と費用を決めた
  • 採取不能・想定外建材・結果不一致時の作業停止条件を決めた
